Solarpark fertiggestellt

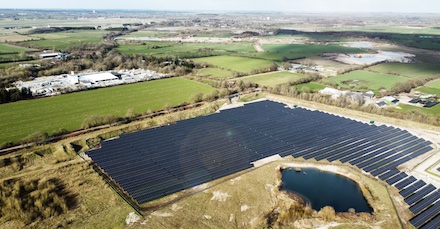

[14.8.2023] Der Bau des Solarparks im schleswig-holsteinischen Kropp war mit zahlreichen Herausforderungen verbunden. Diese reichten vom wechselhaften norddeutschen Klima über schwierige Bodenverhältnisse bis hin zu besonderen Anforderungen an den Grundwasserschutz.

Der Bau des Solarparks in der Gemeinde Kropp ging mit etlichen Herausforderungen einher. Der Würzburger Solardienstleister Iqony Solar Energy Solutions (SENS), ein Tochterunternehmen von Iqony, hat jetzt die Fertigstellung seines neuesten Solarparks im schleswig-holsteinischen Kropp bekannt gegeben. Wie Iqony mitteilt, war die Errichtung des Solarparks mit einer Leistung von 13,5 Megawatt (MW) mit besonderen Herausforderungen verbunden. Die 24.500 Solarmodule würden künftig mehr als 13.500 Megawattstunden (MWh) regenerative Energie pro Jahr erzeugen und damit rund 6.000 Tonnen CO2 pro Jahr einsparen.
Mit dem Bau des neuen Solarparks in Kropp bei Kiel sei im Januar 2023 begonnen worden. Nach nur wenigen Monaten Bauzeit habe das Projekt mit dem Anschluss der Anlage an das örtliche Stromnetz abgeschlossen werden können.
Eine der besonderen Bedingungen, mit denen das Projekt zu kämpfen hatte, sei das raue Seeklima gewesen. Die starken Winde, die vor allem im Winter auftreten und schnell über 30 Stundenkilometer erreichen können, hätten eine besondere Konstruktion der Module erfordert. So sei die Pfostendichte innerhalb der Modulreihen erhöht und jeweils zwei Module senkrecht aufgestellt worden.

Instabiler Untergrund

Außerdem liege die Fläche in einem ehemaligen Kiesabbaugebiet, das mit Sand aufgefüllt worden sei. Dadurch sei der Untergrund sehr weich und instabil. Um eine einwandfreie Statik und Tragfähigkeit der Unterkonstruktion gewährleisten zu können, seien die Pfosten der Konstruktion daher in einem Abstand von nur 1,30 Metern zueinander gesetzt worden.
Die für den Solarpark vorgesehene Fläche weise zudem einen hohen Grundwasserspiegel auf. Daher hätten in allen Projektphasen entsprechend hohe Anforderungen an den Grundwasserschutz berücksichtigt werden müssen. Eine Konsequenz daraus sei gewesen, dass nur bestimmte Materialien wie beispielsweise unverzinkte Metallpfosten für die Unterkonstruktion verwendet werden durften, um eine Verunreinigung des Grundwassers auszuschließen. Auch die Gefahr der Korrosion von Baustoffen durch chemische Reaktionen (wie etwa die Oxidation von Metallen) hätte bei der Planung und Auslegung der Unterkonstruktion berücksichtigt werden müssen. Die genauen Anforderungen könnten je nach Bundesland und regionalplanerischen Vorgaben unterschiedlich sein.
Außerdem sei es wegen des hohen Grundwasserspiegels nicht zulässig gewesen, die Pfosten der Unterkonstruktion tiefer als 1,10 Meter zu gründen. Als Alternative sei daher die doppelte Anzahl der sonst üblichen Stützen gesetzt worden, um die Standsicherheit der Anlage zu gewährleisten.

Beispiel für Revitalisierung von Flächen

„Die Lösung bestand zum einen darin, die Unterkonstruktion des Solarparks mit doppelt so vielen unbehandelten Rammpfählen auszustatten, um trotz der geringen Einbindetiefe eine ausreichende Stabilität bei Wind und Wetter zu gewährleisten. Zum anderen haben wir für die Konstruktion dickere, unbehandelte Rammpfähle gewählt, um die normalerweise auftretende Materialkorrosion zu verhindern und eine dauerhaft stabile Statik zu erreichen“, erklärt Jan Single, Sales Engineer Utility Scale bei SENS.
„Die Entwicklung des Standortes Kropp zu einer regenerativen Energiequelle ist trotz der besonderen klimatischen und standortbedingten Herausforderungen ein beeindruckendes Beispiel für die Revitalisierung von Flächen. Das Projekt zeigt einmal mehr, dass innovative Ansätze und Lösungen die Energiewende voranbringen können“, resümiert Fabian Herr, COO von SENS. (th)

https://www.kropp.de
https://www.sens-energy.com/de
https://www.iqony.energy

Stichwörter: Solarthermie, Photovoltaik, SNES, Iqony, Kropp

Bildquelle: Iqony GmbH

Druckversion    PDF     Link mailen


 Anzeige

Weitere Meldungen und Beiträge aus dem Bereich Photovoltaik | Solarthermie

Solarthermie: Jede dritte Großanlage im Ländle
[27.6.2024] 19 von insgesamt 58 Wärmenetzen mit solarthermischen Anlagen stehen im Südwesten. Damit ist Baden-Württemberg bei solarthermisch unterstützten Wärmenetzen bundesweit Spitzenreiter. mehr...
Hessen: Bürokratieabbau zeigt Wirkung
[26.6.2024] Im Jahr 2022 hat sich Hessen zusammen mit Bayern, Baden-Württemberg, Nordrhein-Westfalen und Schleswig-Holstein im Bundesrat für eine Reduzierung der bürokratischen Hürden bei kleinen Photovoltaikanlagen eingesetzt. Dies wurde im Jahressteuergesetz 2022 von der Bundesregierung aufgegriffen und umgesetzt. Die neuen Regelungen zeigen nun ihre Wirkung. mehr...
Betreiber kleinerer Photovoltaikanlagen mussten sich vergangenes Jahr in Hessen nicht mehr beim Finanzamt registrieren lassen.
Poing: Agri-PV-Pilotanlage eingeweiht
[24.6.2024] In Grub bei Poing wurde jetzt eine Agri-Photovoltaik-Pilotanlage eröffnet. Sie kombiniert Landwirtschaft und Stromerzeugung. Das Projekt soll als Modell für zukünftige nachhaltige Flächennutzung in Bayern dienen. mehr...
Poing! Mit dem Betätigen des Buzzers wird die Agri-PV-Anlage eröffnet.
Stadtwerke Kierspe: Neue PV-Anlage in Betrieb genommen
[19.6.2024] Die Stadtwerke Kierspe haben jetzt eine neue Photovoltaikanlage auf dem Dach des kommunalen Bauhofs installiert. Jährlich liefert sie etwa 85.000 Kilowattstunden Strom. Damit können rund 28 Haushalte ein Jahr lang versorgt werden. mehr...
Die jetzt fertiggestellte Anlage auf den Hallendächern der Stadtwerke wurde in Zusammenarbeit mit dem ortsansässigen Elektromeisterbetrieb „Fa. Elektro Gallo Meisterbetrieb“ errichtet.
Iserlohn: Neue Photovoltaikanlagen in Betrieb
[18.6.2024] In Iserlohn wurden jetzt zwei weitere Photovoltaikanlagen auf den Dächern zweier Vereinsheime installiert und in Betrieb genommen. mehr...
Auf dem Vereinsheim Kalthof in Iserlohn prangt jetzt eine neue Photovoltaikanlage.

Suchen...

Aboverwaltung


Abbonement kuendigen

Abbonement kuendigen
Ausgewählte Anbieter aus dem Bereich Photovoltaik | Solarthermie:
Trianel GmbH
52070 Aachen
Trianel GmbH

Aktuelle Meldungen
